柳州市市政重点工程工作简报
柳 州 市 市 政 重 点工 程
工 作 简 报
一、2016年度柳州市市政重点项目总体目标
2016年初,市委、市政府提出了“三个年”活动,即“实体经济发展年”“重大项目建设年”和“精准脱贫推进年”。本年度市级层面统筹推进的重点项目共计458项,计划投资666亿元。我办从中筛选了市政类重点项目共计169项,计划投资230亿元,项目涉及基础设施、民生保障等内容。其中,计划新开工项目53项,计划完工项目41项,续建项目75项。截止2016年9月,市政重点工程累计完成投资150亿元,完成投资计划的65%。
二、2016年度新开工、完工项目概况
截止2016年9月,169项市政类重点项目中已开工22项,完工7项。预计至年底可开工37项,占计划新开工项目70%,可完工32项,占计划完工项目78%。
三、部分重点项目进展情况

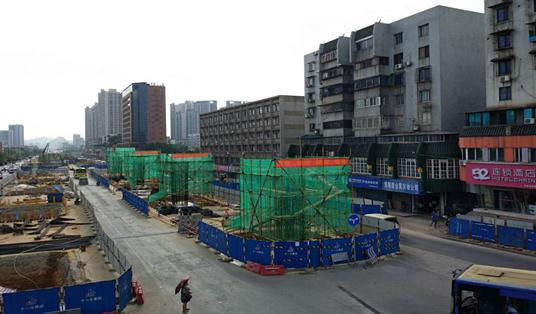

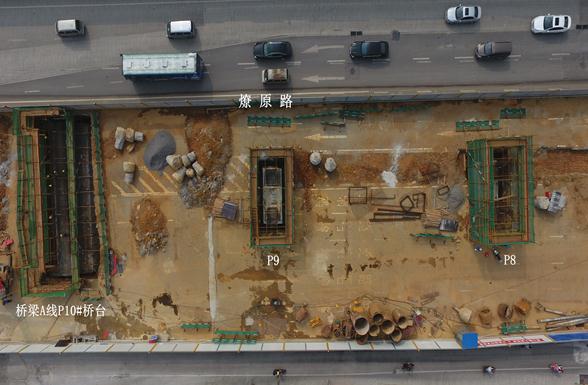

(一)五岔路口改造工程(自治区级、市级绩效考核项目、十大工程,PPP项目)
项目概况:五岔路口改造工程由柳石路南段、荣军路、燎原路、柳石路北段及鸡喇路相交组成,道路全长约1.980km,总投资约1.85亿元。项目为柳州市第一批市级PPP项目,合资方是十一冶建设集团有限责任公司,市住建委为项目实施机构,城投公司为项目执行主体,项目于2016年9月29日完成协议签订工作。
建设内容包括道路工程、下穿地道工程、桥梁工程、排水工程及市政管线工程改造等。
建设进度:支护桩施工。完成C7、C8、C9、C10等共计59根支护桩的建设,占应建地道支护桩197根的29.9%。
桥梁工程桩施工。完成P0-1、P0-2、P0-3等共计28根桥梁工程桩的建设,占应建设桥梁工程桩66根的42.4%。
(二)官塘大桥及莲花大道工程(自治区级、市级绩效考核项目,十大工程,PPP项目)
项目概况:
官塘大桥工程起于莲花大道终点,依次上跨滨江路、柳江,止于东岸跨越沿江路,工程主线全长1155.5m,桥型为提篮式无系杆钢箱拱桥,跨径457 m。项目总投资11亿元,建设计划工期为3年,项目于2016年2月开工,计划2019年上半年完工。
项目为柳州市第一批市级PPP项目,合资方是中铁上海工程局集团有限公司,市住建委为项目实施机构,东城公司为项目执行主体,项目于2016年9月6日完成协议签订工作。
莲花大道工程西起城中区规划经一路交叉口,东至官塘大桥,为东西向城市快速路。主线全长5.3公里,双向6车道;设计时速80公里/小时;线路内设置双线隧道2座,其中莲花山隧道长1870米,坝洲坪隧道长380米,道路1.1公里,互通立交1处,桥梁9座。项目计划投资19亿元,采用PPP模式建设,于2016年3月开工,建设工期为3年,计划2019年上半年通车。
项目为柳州市第一批市级PPP项目,合资方是中铁十六局集团第一工程有限公司,市住建委为项目实施机构,城投公司为项目执行主体,项目于2016年9月初完成协议修改工作,正在进行协议签订流程。
建设进度:
官塘大桥工程目前正开展主桥东、西岸两侧拱座基础围堰施工,其中东岸围堰支护桩(共170根),已全部完成施工,正在实施基坑防护工程;西岸土方围堰正施工中,支护桩共177根,已完成87根,占总数的49.2%;东引桥已完成桩基施工;西引桥区域开展临时便道修筑及桩基础勘察及施工;项目正常推进。

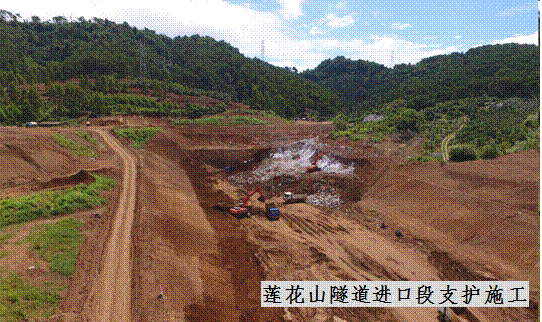

莲花大道工程莲花山隧道进、出口正在进行洞口段支护;坝洲坪隧道出口正在进行临时设施搭建等施工准备,各项建设有序进行。
(三)鹧鸪江进港道路(自治区级、市级绩效考核项目、西江大会战项目)
项目概况:鹧鸪江进港道路,包含顺航路与兴港路,全长1500米,其中:顺航路全长约400,红线宽度20米,兴港全长约1100米,红线宽度24米。主要建设内容包括道路、桥涵及绿化、路灯等相关附属设施,以及因道路建设涉及铁路权属的通信、信号光电缆迁移改造工程等。

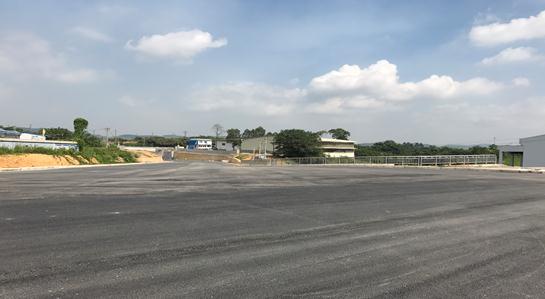

建设进度:项目末段约200米受征地拆迁影响,无法动工,其余路段已基本完工。
(四)胜利路(双冲大桥-胜利路立交段)改造工程
(自治区级、市级绩效考核项目,PPP项目)
项目概况:项目起于双冲大桥,止于胜利路立交,道路总长度为1.7km,城市主干道,断面形式为高架桥+地面道路,高架桥梁宽18.5米,地面道路宽50米,路面为沥青路面。
项目为柳州市第一批市级PPP项目,合资方是十一冶建设集团有限责任公司,市住建委为项目实施机构,城投公司为项目执行主体,项目于2016年9月29日完成协议签订工作。
建设进度:桩基础完成110根,完成总数的82%;承台完成40个,完成总数的71%;墩柱完成5根,完成总数7%。
(五)白沙大桥工程(市级绩效考核项目、十大工程)
项目概况: 柳州市白沙大桥工程西起跃进路,东至高新三路,道路等级为城市主干道I级,全长1920m,主要由跨柳江的400m主桥、286m东岸引桥、280m西岸引桥和954m连接桥梁道路构成,设计时速50km/h。主塔采用“柳州门”形式,塔高100m,桥面全宽38m。项目概算总投资约14亿元,于2015年4月开工,工期约3年,计划2018年6月完工。

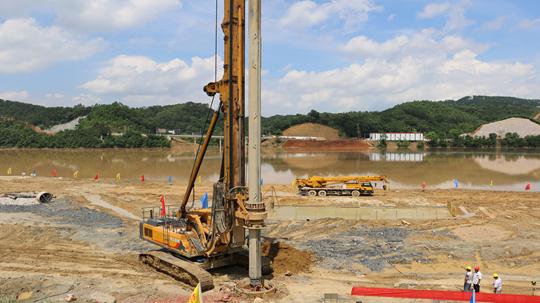

建设进度:主塔墩16根桩已全部完成,正在进行钢围堰范围内河床面二次整平及清理;东岸引桥下部桩基、承台、墩身完成;西岸引桥:桥梁桩基共52根(9#墩4根桩因设计调整取消),其中2#~5#墩(共24根桩)已进场施工,完成14根桩基混凝土浇筑。

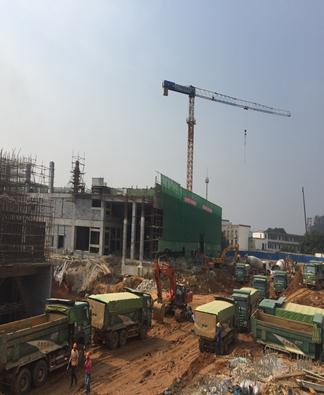

(六)火车站西广场及红岩路项目
项目概况:柳州站站房扩建工程,是柳州市十三五“十大建设工程”之一,估算投资21.6亿。项目的实施将提升我市城市基础设施服务水平,完善火车站总体布局,提高城市吸引力,提升柳州城市地位和竞争能力的重要举措。围绕着柳州站站房扩建工程配套建设的火车站站前广场改造工程、柳州站西站房工程、火车站西广场及红岩路北段道路工程已展开施工。
建设进度:西广场完成全部(276根)支护桩施工;深基坑土方开挖4.5万方,完成设计土方开挖47.3%。
四、推进措施

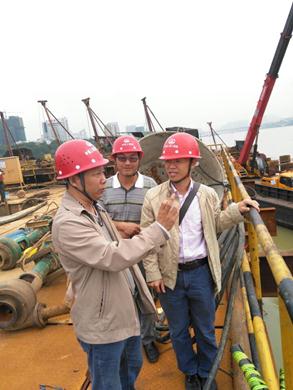

为推进市政重点项目建设进度,了解项目情况,我办在9月份积极对接本年度承担项目较多的城投、建设、龙建等平台公司,督促各公司继续加大人力、物力、财力投入,保证年底考核任务顺利完成。对现阶段存在问题的项目,我办给予及时协调解决,同时要求各平台公司积极寻求解决方案,利用三级协调机制及时协调处理。
五、部分完工项目照片
六、下阶段工作的主攻方向
目前市政重点工程项目的投资额、开工率及竣工率,跟年底任务目标仍有一定差距。为保障年底任务目标顺利实现,在接下来的一个季度里,我办将重点摸排那些“投资完成少、开工晚、竣工难”项目的存在问题,按轻重缓急原则,及时协调解决,加快项目建设进度。
